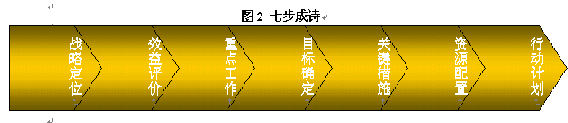

七步成詩--如何做好呼叫中心的年度規劃
松穎 2003/12/05

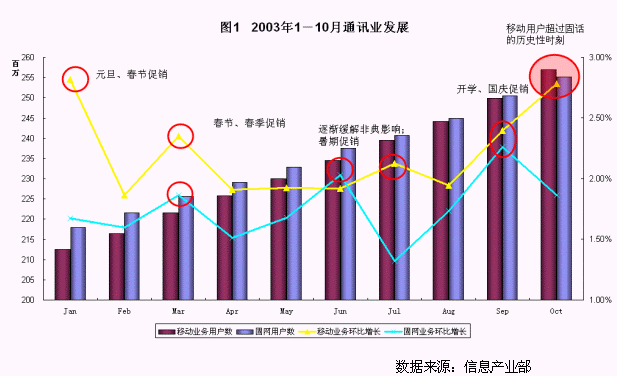

前幾天和沃爾瑪做財務管理的朋友聊天,說道很多工作都有"季節性"。比如她,每年的夏季很清閑,是公司的"培訓季",有時間有精力去充電;但是從十一到現在幾乎沒有休息過,因為到了年底要做帳、要預算、要配合公司做年度規劃。對于我們做Call Center的人而言,這個季節性也很明顯。今年移動、聯通、電信的呼叫中心可能都有很深的體會,節假日現象帶來的話務高峰給客服工作帶來不小的壓力,特別是在最近的中秋節和國慶,話務猛增到幾乎超過了系統和人員能負荷的極限。歸其原因,這是電信營銷戰帶來的結果。在剛剛過去的10月,信息產業部公布,移動用戶超過了固話用戶,這是一個歷史性的時刻,也意味著明年的電信市場將展開新一輪的競賽,寡頭壟斷的局面將逐步發生變化。
優秀項:目前已經做到優秀的項目
警覺項:急需解決的問題
旗幟項:在可獲得的資源下,會有突破性提升的重點工作
上升項:未來發展將會成為重點工作
五. 關鍵措施與風險預計

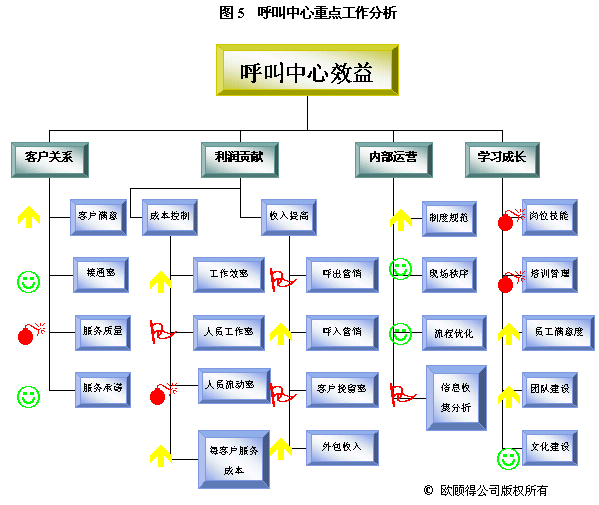

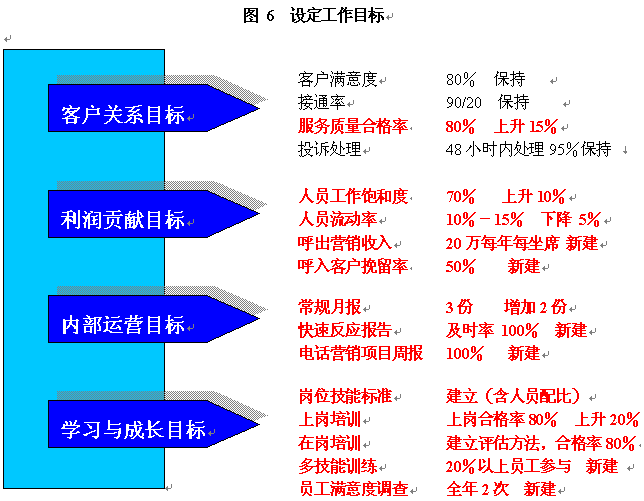

根據年度重點工作及目標,我們就可以設計關鍵措施來使其實現。通常一項關鍵措施可以有助于幾個目標的達成。如建立培訓體系,可以使得在崗培訓、上崗培訓、多技能訓練以及崗位技能達標率有所提升,而體現在業務上的效果則是服務質量的提升、呼出營銷收入增加和客戶挽留率提高。
總體來講,關鍵措施最好不要超過7項,如果太多了,反而分散了注意力,不能很好的執行。在設計好關鍵措施之后,還要做的工作就是優先排序,并預計權重。越是重要的工作,就越應該投入精力、時間和金錢等資源來執行。如果來年工作發生了變化,我們需要重新調整關鍵措施和權重,以適應新情況。不過,通常前三位的關鍵措施是不變的。
當然,每一個措施都有可能出現問題和風險。比如培訓體系建設需要充足的經費、合格的培訓人才、優秀的培訓供應商以及相關部門的配合,否則難以保證效果。可即使這些都能實現,培訓的增加也會帶來人員更多的"話務外"工作,有可能對接通率或者工作飽和度產生影響。那么該如何控制、避免風險呢?可以采取的做法之一是在人力資源預測和排班時考慮到"培訓",預留時間。也有可能需要同時啟用另外幾個舉措才能規避風險。
有經驗的管理者都有體會,年度規劃對于全年的工作將產生決定性影響,因此在設計每一個關鍵措施的時候,多想想 "問題"和"風險"是非常有好處的。表1是規劃關鍵措施的工具,將有助于我們思考的更加全面。
表1 關鍵措施計劃表
排序 | 關鍵措施 | 工作產出與衡量標準 | 目標權重 | 措施依據 | 主要風險 | 避免風險舉措 |
1 | 分4批招聘100位新員工,滿足話務量增長的需要 | 接通率90% 上崗合格率80% 工作飽和度70% |
15% | 保持接通率,控制合理的工作飽和度, 上崗培訓合格率 |
新員工比例過大可能對培訓造成壓力,并且降低服務質量 | 招聘內部兼職培訓導師;調整方式,加強對上崗合格率的考核;確保何時的管理人員配比,加強對員工的輔導和支持。 |
2 | ||||||
3 | ||||||
4 | ||||||
5 | ||||||
6 | ||||||
7 |

六. 配置資源
剛剛設計好了關鍵措施,大家心理的感覺也許輕松很多,似乎有了這樣的規劃就已經準備好來年的"戰斗"了。其實不然! 記得最近從報紙上讀到一篇新聞,說的是神州五號的成功有賴于"糧草官"的卓越工作。誰是糧草官呢?就是負責后勤的工作人員。糧草是任何一場戰爭的"重要資源",沒有它,什么好的戰略戰術也不能實現。同樣,在呼叫中心,我們也要早早在年度規劃中合理預計需要配置的"資源",并且爭得
"糧草官們"的支持配合。

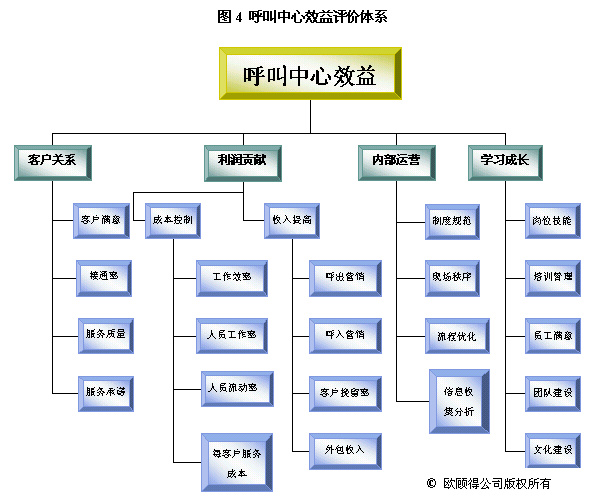

具體而言,資源包括哪些方面呢?人員、信息、預算、技術、培訓以及相關部門的流程,都是呼叫中心需要的資源。
計算資源需要非�?茖W實用的方法,可以借鑒運營管理(Operation Management)中的相關公式。我也會在以后的文章中詳細闡述。

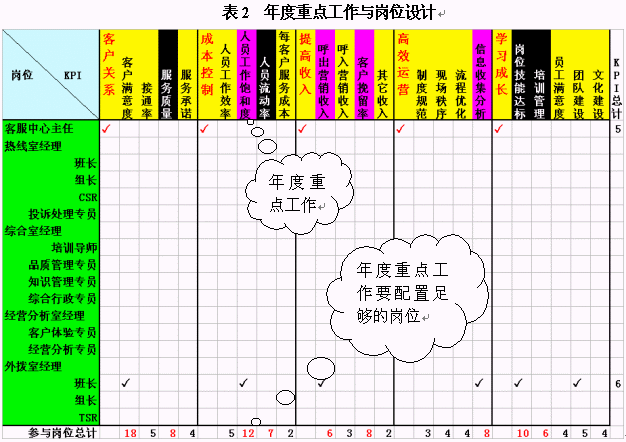

在這里,我們先以崗位設計來舉例。經常有呼叫中心主管把每個崗位的職責都設計的非常詳細,包括了每天來做什么,說什么,錄入什么,甚至是打掃某區域衛生之類。但是,我看遍了每一條,也沒找到這個崗位應該對什么業績"負責任",該對哪些工作做出貢獻。此處建議各位把效益評價體系、年度重點工作與崗位設計結合起來。如表2所示,我們可以把效益評價體系作為KPI放在橫坐標中,而崗位設置則是縱坐標。每個崗位對應的行中,可以勾畫其應負責或者做出主要貢獻的項目。這些項目不能超過6個,因為太多的項目會使得這個崗位無所適從,最終的結果是哪個也沒做好。當你勾畫完成之后,請計算每列的"對勾"數目,看看你本年度的重點工作是不是有較多崗位負責呢?
管理者經常出現的一個問題就是沒有給年度重點工作配置足夠的崗位。這些工作往往放在自己或者某個優秀下屬的身上,而結果常常是因為太多事情要處理而忽略了重點。另外,請檢查一下有沒有哪個項目是沒有人負責或者只有一個崗位負責的呢?這樣是否合理呢?以前就曾經有個客戶問我該如何提升員工滿意度,我問了她兩個問題:1
是否調查過? 2 哪些崗位對此負責? 如果沒有安排調查,或者沒有明確什么崗位必須對此負責,提升的愿望就是一句空話了。 通常而言,每個項目都應該至少有2個崗位對其負責。
作者供稿 CTI論壇編輯
